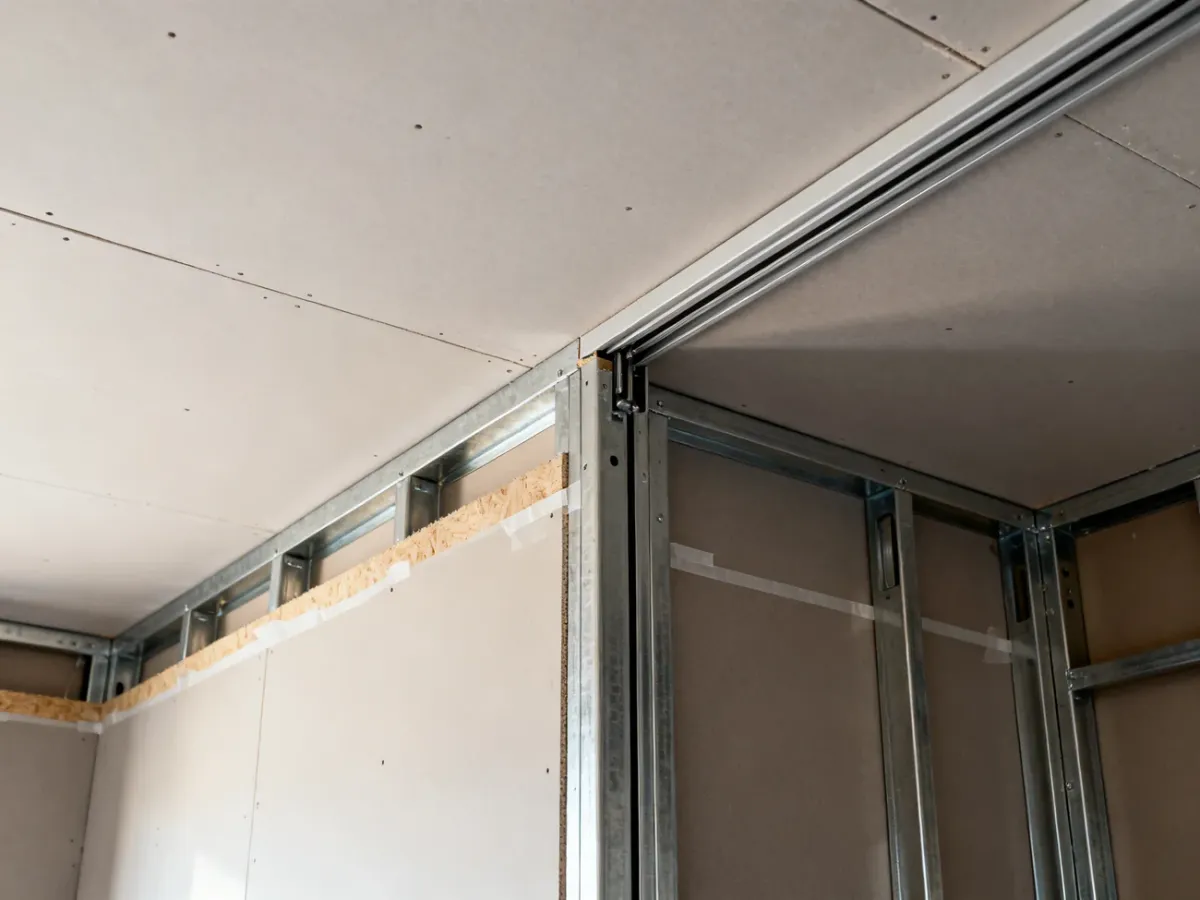

Standardowo najpierw wykonuje się sufit podwieszany, a dopiero później ściany działowe z płyt g-k. Taka kolejność ułatwia wypoziomowanie rusztu, ogranicza ryzyko pęknięć i pomaga zachować lepszą izolację akustyczną. Wyjątkiem są rozwiązania systemowe, w których ściana ma być połączona bezpośrednio ze stropem. Wtedy sposób wykonania trzeba dostosować do projektu oraz wymagań akustycznych i ogniowych.
Dlaczego sufit wykonuje się przed ścianami?
Gdy sufit podwieszany powstaje jako pierwszy, można swobodnie wyznaczyć jego poziom, zamontować profile przyścienne i wypoziomować cały ruszt bez przeszkód w postaci nowych ścian. Po wykonaniu płytowania ściany działowe dostawia się do gotkiej płaszczyzny sufitu, zachowując przewidziany sposób połączenia.
Ma to znaczenie także dla akustyki. Ściana działowa nie powinna być przypadkowo zespolona z poszyciem sufitu, ponieważ drgania mogą przenosić się przez profile i płyty na sąsiednie pomieszczenia. Pod profilami przyściennymi stosuje się taśmę akustyczną, która ogranicza przenoszenie drgań na konstrukcję budynku.
Jeżeli ściana działowa ma sięgać do sufitu podwieszanego, ruszt sufitu trzeba wcześniej wzmocnić w miejscu, w którym będzie mocowany górny profil UW. Samo przykręcenie profilu do jednej warstwy płyty nie zapewni stabilnego połączenia.
Spoina ślizgowa i dylatacja – ochrona przed pęknięciami
Sufit, ściana działowa i strop mogą pracować w różnym zakresie. Ugięcie stropu, niewielkie osiadanie budynku albo zmiany wilgotności powodują naprężenia na styku zabudowy. Jeśli płyty zostaną połączone sztywno, naprężenia często ujawnią się jako pęknięcie masy szpachlowej lub kartonu.
W takim miejscu wykonuje się spoinę ślizgową. Jej zadaniem nie jest całkowite wyeliminowanie ruchów konstrukcji, lecz skierowanie ich w kontrolowane miejsce. Powstająca rysa jest wtedy wąska i równa, a połączenie można wykończyć akrylem zgodnie z rozwiązaniem przewidzianym dla danego systemu.
Najważniejsze zasady wykonania styku są następujące:
- Nie łącz sztywno płyt sufitowych z płytami ściany działowej.
- Zachowaj przewidzianą szczelinę dylatacyjną między niezależnie pracującymi elementami.
- Stosuj taśmę akustyczną pod profilami przyściennymi i elementami rusztu opartymi na podłożu.
- Wykonaj spoinę ślizgową w miejscu, w którym system przewiduje możliwość kontrolowanego ruchu.
Ostrzeżenie: nie przykręcaj płyt sufitowych do profili ściany działowej w sposób, który tworzy sztywne, przypadkowe połączenie. Taki błąd może doprowadzić do pęknięć na styku, odkształcenia płyt albo pogorszenia izolacyjności akustycznej.
Trzeba też odróżnić ścianę działową od okładziny istniejącej ściany. W przypadku ściany murowanej profil przyścienny sufitu mocuje się do stabilnego podłoża, z użyciem łączników dobranych do jego rodzaju. W przypadku ściany z płyt g-k miejsce mocowania powinno wypadać w profilu konstrukcyjnym, a nie wyłącznie w poszyciu.
Sufit przed ścianami czy ściany przed sufitem?
Oba warianty mogą występować w rozwiązaniach systemowych, ale w typowym pomieszczeniu kolejność z sufitem wykonanym jako pierwszym daje większą kontrolę nad poziomem i sposobem wykonania styków.
| Kryterium | Sufit przed ścianami | Ściany przed sufitem |
|---|---|---|
| Izolacja akustyczna | Łatwiej zachować niezależność przegród i wykonać połączenie z taśmą akustyczną. | Istnieje większe ryzyko przypadkowego przenoszenia drgań przez profile i poszycie. |
| Ryzyko pęknięć | Mniejsze, jeśli styk zostanie wykonany jako ślizgowy i nie będzie sztywno skręcony. | Większe przy nieprawidłowym dopasowaniu rusztów oraz sztywnym połączeniu płyt. |
| Łatwość montażu | Łatwiej wypoziomować sufit i wcześniej przewidzieć wzmocnienia. | Trudniej prowadzić ruszt sufitu wokół gotowych ścian i zachować właściwy poziom. |
Jeżeli priorytetem jest wysoka izolacyjność akustyczna, korzystniejsze może być połączenie ściany bezpośrednio ze stropem konstrukcyjnym, z przerwaniem ciągłości poszycia sufitu podwieszanego. Nie jest to jednak uniwersalna zasada dla każdego pomieszczenia. Wymagania ogniowe, układ instalacji i konkretny system suchej zabudowy mogą narzucać inne rozwiązanie.
Optymalna kolejność prac krok po kroku
W typowym pomieszczeniu prace można zaplanować w następującej kolejności:
- Wyznacz poziom sufitu i zaplanuj wzmocnienia. Ustal wysokość zabudowy, przebieg profili oraz miejsca, w których będą mocowane ściany działowe, ciężkie oprawy lub inne elementy.
- Wykonaj ruszt sufitu. Zamontuj profile przyścienne z taśmą akustyczną, profile nośne i wieszaki zgodnie z rozwiązaniem systemowym. Sprawdź poziom całej konstrukcji.
- Przygotuj wzmocnienie pod ścianę działową. W miejscu przebiegu ściany dodaj profile lub inne elementy przewidziane przez system, aby górny profil UW miał stabilne podparcie.
- Przykręć płyty do rusztu sufitu. Poszycie powinno być zamocowane do profili nośnych, bez tworzenia przypadkowego sztywnego połączenia ze ścianami działowymi.
- Wykonaj ruszt ścian działowych. Zamontuj profile UW i CW, używając taśmy akustycznej pod profilami obwodowymi. Górny profil przymocuj do wcześniej przygotowanego wzmocnienia.
- Opłytuj ściany. Płyty przykręcaj do pionowych profili CW. Nie zaklinowuj ich między podłogą a sufitem, lecz pozostaw szczeliny przewidziane w rozwiązaniu systemowym.
- Wykończ styki. Zastosuj taśmę ślizgową, masę szpachlową i akryl tam, gdzie przewiduje to sposób wykonania połączenia. Nie wypełniaj sztywno miejsca, które ma pracować jako dylatacja.
Najwięcej problemów pojawia się wtedy, gdy wykonawca traktuje styk sufitu i ściany jak zwykłą spoinę między płytami. To dwa elementy o odmiennym sposobie pracy, dlatego połączenie musi wynikać z przyjętego systemu, a nie tylko z wygody montażu.
W typowej zabudowie odpowiedź brzmi więc: najpierw sufit, potem ściany działowe. O trwałości wykończenia decyduje jednak nie sama kolejność, lecz także wzmocnienie rusztu, taśma akustyczna oraz prawidłowo wykonana spoina ślizgowa.
